项目需求变更怎么处理

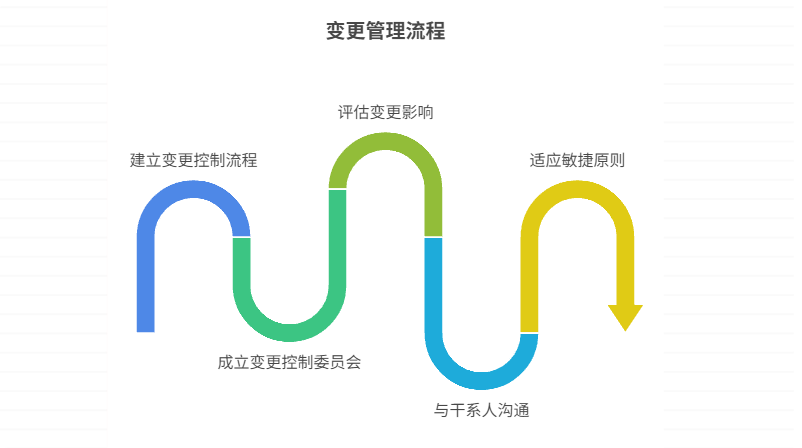

处理项目需求变更的核心,是将其从一场混乱的遭遇战,转变为一场有序、可控的阵地战。成功的变更处理依赖于一套结构化的管理体系,其关键策略包括:建立规范的变更控制流程、成立专门的变更控制委员会(CCB)、全面评估变更的真实影响、保持与干系人的透明沟通、以及拥抱敏捷思想并适应变化

项目需求变更怎么处理

其中,建立规范的变更控制流程是整个变更管理体系的基石。这意味着任何变更请求,无论大小,都不能通过口头、即时消息等非正式渠道直接进入开发环节,而是必须通过一个预定义的、所有人都知晓并遵守的正式路径。这个流程确保了每一个变更都能被记录、被分析、被评审,从而让决策者能够基于全面的信息,而非一时冲动或压力,来决定是否批准一个变更。一个缺乏正式流程的变更管理,无异于为“范围蔓延”敞开大门,是导致项目延期、超支甚至失败的罪魁祸首。

一、变更的“双刃剑”:为何既要拥抱又要控制?

项目管理的世界里,“变更”是一个让人爱恨交织的词。一方面,变更是项目生命周期中几乎不可避免的现实;另一方面,失控的变更又是项目失败的头号杀手。理解变更的“双刃剑”属性,是制定正确处理策略的前提。

1. 变更的必然性与价值

首先我们必须承认,变更并非天生就是“敌人”。在一个动态的商业环境中,固守一成不变的初始计划,本身就是一种巨大的风险。变更的来源多种多样:可能是市场环境发生了突变,竞争对手推出了颠覆性产品;可能是新技术应运而生,提供了更优的实现路径;可能是随着项目的深入,用户对自己需求的理解变得更加清晰和深刻;也可能是组织自身的战略方向发生了调整。

在这些情况下,适时、合理的变更,对于保障项目最终的商业成功是至关重要的。一个能够响应市场变化、吸收用户反馈、应用新技术优势的项目,其最终交付的价值,很可能远超那个完全遵循初始计划的“完美”产物。正如查尔斯·达尔文所揭示的自然法则:“能够生存下来的物种,并不是那些最强壮的,也不是那些最聪明的,而是那些最能适应变化的。” 这句话同样适用于项目。一个项目的韧性,恰恰体现在它应对和适应变化的能力上

2. 失控变更的巨大破坏力:“范围蔓延”

然而,如果对变更不加控制,它就会化身为项目经理的噩梦——“范围蔓延”(Scope Creep)。这指的是项目中未经正式批准、未评估影响的、持续不断的小变更累积起来,最终导致项目范围像藤蔓一样无序扩张的现象。根据项目管理协会(PMI)的研究,范围蔓延常年位列项目失败原因的前三甲。

失控的变更会带来一系列的连锁反应。它会使项目进度变得不可预测,因为团队需要不断地为计划外的工作投入时间。它会侵蚀项目预算,因为每一行额外的代码、每一次额外的测试都需要成本。它会影响团队士气,让团队成员感觉总是在做无用功,永远看不到终点。更严重的是,它会牺牲项目质量,因为为了追赶因变更而延误的进度,团队可能会跳过必要的测试和评审环节,为项目埋下质量隐患。

因此,变更管理的目标,不是要杜绝所有变更,而是要确保每一个被接受的变更,都是经过深思熟虑、充分评估、正式批准的,是对项目价值的“增益”而非“损耗”。我们需要的是一套机制,能像过滤器一样,筛掉那些价值模糊、影响巨大的“坏”变更,同时让那些能提升项目成功的“好”变更,以一种有序、可控的方式融入到项目中来。

二、构建“防火墙”:规范化变更控制流程

这套“过滤器”,就是规范化的变更控制流程。它是项目抵御范围蔓延最坚固的“防火墙”,确保了所有变更请求都能在同一个规则下被公平、理性地对待。

第一步:变更的识别与统一记录

流程的第一步是确保所有变更请求都有一个统一的入口和标准的格式。这意味着,要彻底杜绝任何形式的非正式变更请求。当产品经理在走廊里拉住一个程序员说“这里能不能加个按钮”,程序员的标准回答应该是:“好的,请您提交一份变更请求单。”

为此,需要设计一份**《变更请求表》(Change Request Form, CRF)**,作为所有变更的唯一载体。这份表单应包含以下关键信息:请求提出人、提出日期、变更的详细描述、变更的理由和预期业务价值、建议的解决方案、以及期望完成的时间。

第二步:初步分析与快速筛选

收到变更请求后,项目经理需要作为第一道关卡,进行初步的分析和筛选。这个阶段旨在快速处理掉一些明显不合理或无需进入复杂流程的请求。项目经理需要判断:这个请求描述是否清晰?它是否与现有的某个需求重复?它是否只是一个误解,可以通过沟通澄清?或者,它是否是一个非常微小、几乎不影响任何基准的修正(例如,修改一个错别字)?通过这层筛选,可以避免让所有鸡毛蒜皮的小事都消耗后续评审委员会的宝贵时间。

第三步:全面、量化的影响评估

这是整个变更控制流程中技术含量最高、也最为关键的一步。对于通过了初步筛选的变更请求,项目经理需要组织核心团队成员,对其可能带来的影响进行360度的全面评估。评估的结论必须是量化的,而非模糊的“可能有点影响”。

  • 对范围的影响:需要明确指出,这个变更会增加哪些具体的工作项,又会减少或修改哪些已规划的工作项。
  • 对进度的影响:需要量化评估出完成这项变更所需的额外工作量(例如,需要增加80个人时),并分析这是否会导致关键路径的延误,以及最终交付日期需要推迟多少天。
  • 对成本的影响:基于工作量的增加,计算出所需的人力成本,以及是否需要采购新的软件、硬件等额外费用。
  • 对质量的影响:分析实现该变更是否会引入新的技术复杂性?是否会影响现有功能的稳定性?是否需要进行额外的回归测试?
  • 对风险的影响:该变更是否会带来新的技术风险(如使用了不成熟的技术)、市场风险(如与竞品功能雷同)或法律风险?

这份详尽、量化的影响评估报告,是后续决策者进行科学决策的唯一依据。

第四、五、六步:评审决策、沟通更新与实施验证

拿着影响评估报告,项目经理需要将变更请求提交给变更控制委员会(CCB)进行评审。CCB基于报告,从项目整体利益出发,做出“批准”、“拒绝”或“推迟”的决策。决策一旦做出,项目经理必须立即将结果正式沟通给所有相关干系人,尤其是变更请求的提出者。如果变更被批准,则需要立即更新所有受影响的项目基准文件,如范围说明书、WBS、项目进度计划和成本基准。最后,将批准的变更纳入项目计划,进行实施、测试和最终的验证,确保其按要求正确完成,形成一个完整的闭环。

三、决策的核心:变更控制委员会(CCB)

变更控制委员会(Change Control Board, CCB)是变更管理流程中的“最高法院”。它的存在,确保了变更决策的权威性、客观性和跨职能的全面性。

1. CCB的构成:跨职能的代表

一个有效的CCB,其成员构成必须具有代表性,能够从不同角度审视变更带来的利弊。典型的CCB成员通常包括:

  • 主席:通常由**项目发起人(Sponsor)**或其授权的、对项目商业成功负责的高层管理者担任。他/她拥有最终的决策权。
  • 业务方代表:如产品负责人或关键用户代表,他们能从业务价值和用户需求的视角来评估变更。
  • 技术方代表:如技术总监、架构师或核心开发负责人,他们能评估变更的技术可行性和技术风险。
  • 质量方代表:如测试负责人,他们能评估变更对产品质量和测试工作量的影响。
  • 项目经理:项目经理在CCB中通常扮演组织者和协调者的角色,负责提交评估报告、解释情况,但不直接参与投票决策,以保持中立。

2. CCB的职责与运作机制

CCB的核心职责非常明确:定期召开会议,评审提交的变更请求及其影响评估报告,并做出是否批准的正式决策。CCB的决策依据不应该是“谁的声音大”,而应该是变更所能带来的“业务价值”与其所产生的“成本/风险”之间的权衡。会议需要形成正式的会议纪要,记录下每一个决策及其理由。这种机制,将变更的决策从项目经理个人的“主观判断”,提升到了一个组织级的、基于商业逻辑的“集体决策”,大大增强了决策的质量和公信力。

四、敏捷环境下的变更管理:拥抱而非抵御

在崇尚“拥抱变化”的敏捷开发环境中,变更管理的方式与传统模式有着显著的不同,但其管理的精髓依然存在。

1. 理念差异:从“控制变更”到“管理待办列表”

敏捷方法并不意味着没有变更控制,而是将控制的机制变得更加灵活和高效。它不追求在项目初期就冻结一个完美的范围,而是承认需求会不断演进。因此,管理的焦点从**“抵御变更以保护计划”,转移到了“有序地接纳变更以最大化产品价值”**。

2. 核心工具:产品待办列表(Product Backlog)

在敏捷(尤其是Scrum框架)中,**产品待办列表**是所有需求和变更的唯一入口和“蓄水池”。任何新的需求或变更想法,都不会直接打断开发团队的工作,而是被转化为一个用户故事(User Story)或条目,放入产品待办列表中。

3. 关键角色:产品负责人(Product Owner)

产品负责人是待办列表的唯一管理者,也是敏捷环境中的“变更守门人”。他/她负责对列表中的所有条目(包括新加入的变更请求)进行梳理、澄清和优先级排序。一个变更请求能否被开发、何时被开发,完全取决于产品负责人对其业务价值的判断和在待办列表中的排序位置。这种方式,将变更的业务决策权高度集中于最懂业务和市场的人身上,确保了开发团队的每一份努力都在为最高的商业价值服务。

4. 稳定节奏:迭代周期(Sprint)的保护

敏捷通过**固定的、短周期的迭代(Sprint)**来为开发团队提供一个稳定的工作环境。一旦一个迭代启动,其迭代待办列表(Sprint Backlog)通常是锁定的,不允许再加入新的变更。这为团队提供了一个为期1-4周的“免打扰”时间,让他们可以专注地完成承诺的工作。所有新的变更请求,都需要在待办列表中排队,等待下一个迭代规划会议上被考虑。这种“在迭代间拥抱变化,在迭代内保持稳定”的节奏,完美地平衡了灵活性与生产效率。对于敏捷团队而言,使用像 PingCode 这样的专业研发管理工具,其核心功能就是围绕产品待办列表、迭代规划、故事墙和燃尽图来设计的,天然地支撑了这种有序的变更管理模式。

五、沟通的艺术与工具的应用

无论流程多么完美,变更管理最终还是与人打交道的过程,这其中充满了沟通的艺术。

1. 管理期望,优雅地“拒绝”

当CCB或产品负责人决定拒绝一个变更时,如何沟通至关重要。直接、生硬地说“不行”,只会激化矛盾。高情商的沟通方式是,清晰、客观地向请求者展示那份详尽的影响评估报告,向其解释:“我们非常理解您提出这个变更的价值所在,但是,经过评估,它将导致我们的项目延期3周,并增加20万的预算。考虑到我们下个月必须上线的市场承诺,目前这个代价是我们难以承受的。您看,我们是否可以将其作为一个高优先级需求,放入下一期的开发计划中?” 这种基于数据、着眼于共同利益的沟通,更容易获得对方的理解和接受。

2. 透明化的变更日志与流程固化

为了增加变更过程的透明度和公信力,维护一个所有关键干系人都可以访问的变更日志是非常有益的。这个日志记录了每一个变更请求的详情、状态(待评估、评审中、已批准、已拒绝、已完成)以及决策理由。

此外,可以利用协作工具将变更控制流程固化下来。例如,对于一些通用类或跨部门的大型项目,可以在 Worktile 这样的项目协作平台中,通过其自定义的工作流(Workflow)功能,创建一个线上的“变更请求审批”流程。当一个变更请求作为任务被创建后,它可以按照预设的路径,自动流转到项目经理进行评估,再到CCB成员进行审批,每一步的操作都有记录,确保了流程的严格执行和全程可追溯。


常见问答 (FAQ)

Q1: 所有的变更都需要走正式流程吗?

A1: 原则上是的。但可以为极微小的、不影响任何基准的变更(如修改文档错别字)开辟一个简化流程,由项目经理直接批准即可,避免流程僵化。

Q2: 客户坚持要免费增加一个“小功能”,怎么办?

A2: 首先要对这个“小功能”进行快速的影响评估,用数据说明它并非“没有成本”。然后,本着合作的态度与客户沟通,可以将其作为未来合作的备选项,或是在现有范围内进行等价置换(即去掉一个同等工作量的、优先级较低的功能)。

Q3: 敏捷开发是不是意味着可以随时提需求变更?

A3: 不是。敏捷欢迎变化,但不是无序的变化。变更有序地进入产品待办列表,由产品负责人统一管理优先级,并在迭代规划时被考虑,而不是随时随地打断开发团队的工作。

Q4: 如何应对项目后期出现的重大变更?

A4: 项目后期的变更破坏性最大。必须启动最严格的评审流程,由最高级别的发起人亲自决策。决策时需要清醒地评估:是接受变更带来的巨大冲击(延期、超支),还是承受拒绝变更可能造成的业务损失,这是一个艰难但必须做出的战略权衡。
