项目执行的核心控制点有哪些

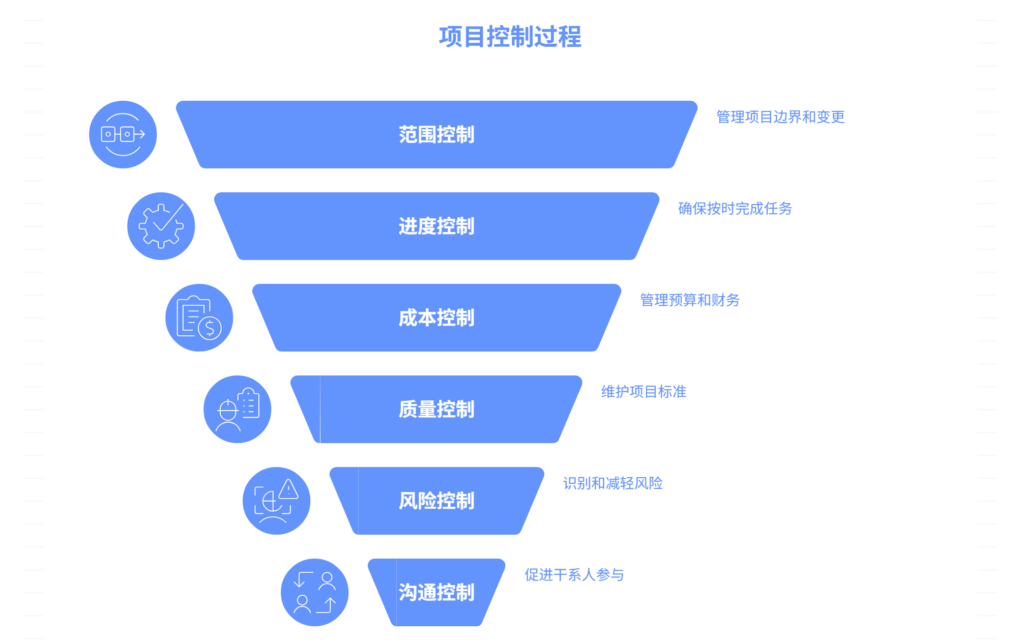

项目执行过程的核心控制点,是项目经理为确保这艘“项目之舟”在波涛汹涌的不确定性海洋中,能够始终沿着预定航线、高效且安全地驶向最终目标的“导航仪”与“稳定器”。这些控制点并非孤立存在,而是构成了一个相互关联的、立体的监控体系,主要涵盖六大方面:范围控制、进度控制、成本控制、质量控制、风险控制、以及沟通与干系人参与控制

项目执行的核心控制点有哪些

其中,范围控制是所有控制工作的基石,它旨在严密守护项目的“边界”。有效的范围控制,并非简单粗暴地对所有变更说“不”,而是要建立一套规范的变更管理流程,确保每一个进入项目范围的“新想法”,都经过了对其价值和影响的全面评估,并获得了正式批准。这种对范围的“主动管理”而非“被动接受”,是从源头上防止项目陷入“范围蔓延”泥潭、导致后续一系列进度与成本失控的根本保障。

一、控制的本质:在不确定性中保持航向

在深入探讨具体的控制点之前,我们必须首先理解项目“控制”的真正本质。在很多人的误解中,“控制”一词带有一种僵化的、命令式的、甚至令人窒息的意味。然而,在现代项目管理语境下,控制并非“管制”,而是“调控”。它不是要用一成不变的计划去束缚团队的手脚,而是要建立一个敏锐的“反馈循环”,让我们能够及早地发现“计划”与“现实”之间的偏差,并采取明智的行动来应对这种偏差。

1. 控制是PDCA循环的实践体现

项目执行与控制的过程,完美地体现了管理学中经典的戴明环(PDCA Cycle),即计划(Plan)-执行(Do)-检查(Check)-行动(Act)。项目计划阶段完成了“Plan”,执行阶段是“Do”,而我们这里所讨论的所有控制点,其本质都是在进行“Check”(检查偏差)和“Act”(采取纠正或预防措施)的活动。一个缺乏有效控制点的项目,就如同一个只有油门(执行)而没有仪表盘和方向盘(控制)的汽车,即便动力再足,其最终的命运也极有可能是失控和倾覆。

2. 量化是控制的基础

“如果你不能衡量它,你就不能控制它”——这句管理学的古老格言,是所有控制工作的核心前提。要进行有效的控制,我们必须首先在项目规划阶段,为每一个需要控制的维度,建立一个清晰、量化、并获得共识的“基准”(Baseline)。例如,范围基准(WBS)、进度基准(Gantt图)、成本基准(预算)。后续所有的控制活动,都是将项目的实际表现数据,与这些预设的基准进行对比,从而识别出“偏差”(Variance)。质量管理大师威廉·爱德华兹·戴明曾说:“我们信奉上帝,其他所有人都必须拿出数据。”(In God we trust; all others must bring data.)在项目控制中,数据正是我们做出判断和决策的唯一可靠依据。

二、范围控制:守卫项目的“边界”

范围控制是项目控制的重中之重,因为范围的失控(即“范围蔓延”)是导致项目延期、超支和失败的万恶之源。

控制点一:范围核实(Validate Scope)

这不仅仅是项目结束时的一次性活动。在项目执行过程中,每当一个重要的、阶段性的交付物完成时,都应该立即启动范围核实流程。即,将这个交付物正式提交给客户或项目发起人,并获得他们对其“符合预定需求”的书面确认(Sign-off)。这个控制点,旨在将模糊的“我认为可以了”转变为正式的“我们确认接受了”,它能有效避免在项目后期出现关于“你做的不是我想要的”这种最令人头疼的争议。

控制点二:项目变更管理流程

这是范围控制的核心机制,是一道用于过滤和管理所有变更请求的“防火墙”。一个规范的变更控制流程通常包括:

  1. 提交正式的《变更请求单》:任何变更想法,都必须通过一份标准的表单来提出。
  2. 项目经理进行影响分析:全面评估该变更对范围、进度、成本、质量、风险等所有维度的影响。
  3. 变更控制委员会(CCB)评审:将变更请求及影响分析报告,提交给由关键干系人组成的CCB进行决策。
  4. 决策与沟通:CCB做出“批准”、“拒绝”或“推迟”的决议,并由项目经理将结果正式通知所有相关方。
  5. 更新基准:如果变更被批准,必须立即更新所有相关的项目基准文件。

对于变更的流程化管理,工具的支撑必不可少。在研发项目中,可以通过 PingCode 这样的平台,将需求变更作为一种特定的工作项类型进行管理,其状态流转(如“待评估”、“待评审”、“已批准”)可以清晰地反映变更所处的阶段。对于通用类项目,则可以在 Worktile 中设置一个专门的“变更请求”任务看板,让所有变更的生命周期都变得透明、可追溯。

三、进度与成本控制:孪生的“节拍器”与“账本”

进度和成本,是项目最受关注的两个维度,它们如同孪生兄弟,相互影响,其控制手段也常常紧密结合。

控制点三:进度绩效监控

除了通过甘特图的基线对比来直观地查看延误,更科学的控制点是持续监控项目的进度绩效指数(SPI)。SPI是通过挣值管理(EVM)计算得出的一个效率指标(SPI = EV / PV)。一个健康的项目的SPI应该在1.0附近波动。当SPI持续小于1.0,例如降到0.9,这就是一个强烈的预警信号,表明团队的工作效率只有计划的90%,需要立即探究其背后的原因,是估算不准、是资源瓶颈,还是团队士气问题?

控制点四:成本绩效监控

与SPI类似,成本绩效指数(CPI)CPI = EV / AC)是控制项目财务健康状况的“听诊器”。CPI持续小于1.0,意味着项目正在“烧钱”,资金使用效率低下,如果不加控制,最终必然超支。项目经理需要像一个精明的“账房先生”,定期核算项目的CPI,并对重大的成本偏差进行根源分析。

挣值管理(EVM)作为核心控制工具,其强大之处在于,它不仅能告诉我们“过去发生了什么”(通过SV和CV),更能帮助我们“预测未来将发生什么”。通过计算**“完工尚需估算(ETC)”“完工总成本估算(EAC)**,项目经理可以相对科学地预测出“按当前效率继续工作,项目最终会花多少钱、需要多长时间”,从而为管理层提供前瞻性的决策依据,而不是等到项目结束才发现大势已去。

四、质量控制:内建于过程的“免疫系统”

项目的质量不是在最后测试阶段“检验”出来的,而是在整个执行过程中“构建”出来的。质量控制点,就像是植入到生产流程中的一道道“免疫屏障”。

控制点五:技术与同行评审

在软件开发等知识型项目中,代码评审(Code Review)和设计评审(Design Review)是最重要、成本效益最高的质量控制点。在代码被正式合入主干之前,由至少一到两位同事对其进行交叉审查,能够极大地降低缺陷流入后续环节的概率。据统计,通过严格的同行评审,可以在测试阶段之前就发现和修复60%以上的代码缺陷。

控制点六:测试与缺陷管理

测试本身就是一个多层次的控制过程,包括单元测试、集成测试、系统测试和用户验收测试(UAT)。在整个测试过程中,对缺陷的度量与分析,是另一个关键的控制点。项目经理需要关注的指标包括:

  • 缺陷密度:衡量代码的内在质量。
  • 缺陷发现率与收敛趋势:在测试后期,如果每日新增缺陷数量能够呈现明显的下降和收敛趋势,是版本趋于稳定的一个良好信号。
  • 缺陷修复时长:衡量团队响应和解决问题的效率。

专业的研发管理工具,对这一控制点的支撑至关重要。例如,在 PingCode 的测试管理模块中,可以创建和管理测试用例,执行测试并记录结果,然后将失败的用例一键转为“缺陷”单,并指派给开发人员。整个过程实现了从“测试”到“缺陷”再到“修复”的完整追溯,为质量控制提供了端到端的解决方案。

控制点七:自动化质量门禁

在DevOps和持续集成/持续部署(CI/CD)的实践中,**自动化的“质量门禁”(Quality Gate)**是一个无人值守但极其严格的控制点。例如,可以设定一条规则:当代码的“单元测试覆盖率”低于85%,或者“静态代码扫描”发现任何高危漏洞时,CI/CD流水线将自动中断,构建失败。这种自动化的控制,将质量标准内建为了不可逾越的“红线”,强制性地保障了工程质量的底线。

五、风险与沟通控制:管理“不确定性”与“信息流”

除了硬性的“铁三角”,对风险和沟通这些“软性”因素的控制,同样决定了项目的成败。

控制点八:风险的持续监控与应对

风险管理不是只在项目开始时做一次就万事大吉的。《风险登记册》必须是一份“活文档”。项目经理需要设立一个定期的“风险评审会”(例如,每两周一次)作为控制点。在会上,团队需要:

  • 重新评估现有风险:其概率和影响是否发生了变化?
  • 监控风险触发条件:是否有某个风险的触发条件已经满足或接近满足?
  • 评估风险应对措施的有效性:我们之前制定的应对计划是否依然有效?是否需要调整?
  • 识别新的风险:随着项目的进展,是否出现了新的、之前未预料到的风险?

控制点九:沟通绩效与干系人参与的监控

项目的沟通和干系人参与,同样需要被“控制”和“管理”。项目经理需要自问:

  • 我们的沟通计划是否在有效执行?(例如,项目周报是否按时发送了?)
  • 信息的传递是否有效?(干系人是否真正理解了我们传递的信息?还是存在大量的误解和重复询问?)
  • 关键干系人的参与度是否符合预期?(例如,我们期望某个关键用户深度参与,但他/她是否一直“很忙”?)

这些问题的答案,可以通过定期的干系人满意度调查、观察会议的互动效率、以及分析“问题日志”中因沟通不畅而产生的问题数量来进行评估。通过这些软性的监控,项目经理可以及时调整沟通策略,确保项目的信息流始终保持通畅、高效。


常见问答 (FAQ)

Q1: “控制”项目是不是意味着不能有任何变更?

A1: 不是。项目控制的并非“变更”本身,而是“失控的变更”。其目的是确保每一个变更都经过了充分评估和正式批准,使项目在适应变化的同号,始终处于受控状态。

Q2: 挣值管理(EVM)听起来很复杂,小型项目有必要用吗?

A2: 对于非常小的项目,完整的EVM可能显得过重。但其核心思想——即对比“计划完成多少”、“实际完成多少”和“实际花费多少”——是普适的。即使不计算复杂的指数,理解并应用这个基本原理,对任何项目都有益。

Q3: 项目经理在执行控制时,最需要具备什么能力?

A3: 除了数据分析等硬技能,更重要的是“软技能”,尤其是基于事实、对事不对人的沟通能力,以及在发现偏差时,敢于暴露问题、直面冲突、并推动解决的勇气和担当。

Q4: 质量控制(QC)和质量保证(QA)有什么区别?

A4: 简单来说,质量控制(QC)是“检查”,其目的是识别和剔除已产生的缺陷,是“亡羊补牢”。而质量保证(QA)是“预防”,其目的是建立和优化流程,以确保缺陷从一开始就不会产生或尽量少地产生,是“防患于未然”。
